又一批重点项目开工~精准、高效、安全!揭东区这样让项目落地……
来源:金凤视听 发布时间:2022-06-09 11:03 浏览次数:- 【字体: 分享到:

5月30日上午

揭东区举行2022年第二季度

重点项目开工仪式

项目涵盖了现代产业、环境治理

基础设施、民生保障等领域

进一步升级优化揭东区产业结构

提升民生服务水平

为揭东经济社会发展注入强劲动力

这也是我区

贯彻落实省第十三次党代会精神的具体举措

金凤视听,赞187

项目为王要精准

挂图作战要高效

项目推进要平安

揭东就是这样来推进重点项目建设

让一个又一个项目落地落实

揭东区2022年第二季度新开工项目20个,计划总投资9亿元,2022年计划总投资4.77亿元,至目前已投入资金1.01亿元。其中:4月份新开工项目7个,5月份新开工项目6个,6月份新开工项目7个。

分行业来看

基础设施工程项目15个:

新亨镇乡村道路硬底化工程、月城镇榕江支流棉洋内河水污染综合治理工程、白塔镇美丽圩镇升级改造项目、云路镇北洋村至沙田经济合作社段路面破损修复工程及排水排污管网建设、霖磐镇金安街升级改造及配套工程、霖磐镇五金城西路改造及配套工程、县道 X114 线锡场铁路跨线桥危桥改造工程、韩江粤东灌区续建配套节水改造工程(北关灌区揭东片)、揭阳市龙颈灌区揭东子项目续建配套与节水改造工程、云洋路破损路面重建及配套雨水沟,亮化绿化美化建设、玉湖镇坪上村Y837乡道扩建工程项目、锡场镇玉城河污染防治尾水处理工程、揭东云山殡仪馆变压器扩容及室外电缆配套项目、玉滘镇新尖美路升级改造项目、揭阳市区西区污水处理厂二期扩容工程

民生保障工程项目3个:

新亨镇综合文化服务中心升级改造项目、玉滘镇尖山村革命老区村项目、揭阳市揭东区第二人民医院扩建工程

现代产业项目2个:

揭阳市业华物流有限公司普通货物包装车间建设项目;天悦智能年产600套智能化机器人生产线项目

5月30日上午

参加揭东区第二季度重点项目开工活动

有7个基础设施工程和1个民生保障工程项目

快来抢先看啦

基础设施工程
01
项目名称
玉滘镇新尖美路升级改造项目

责任单位
玉滘镇人民政府
建设内容

该项目起于国道539线中德路口,途经饶美村、谢坑村、尖山村,止于池渡村,全长约5.24公里,改造后路面宽7至9米。项目对原有破损砼路面部分进行修复,道路面层加铺沥青,对道路两侧原有人行道改造各1米宽绿道并设置路灯,两侧种植乔木、下植灌木或草皮。

计划投资
2500万元
建设期限
2022年6月—2022年12月
进展情况
已完成项目立项和初步设计概算,建设方案已报区政府,准备进行招投标。
该项目建成后将进一步改善乡镇交通环境条件,方便广大群众出行,助力农业农村现代化步伐,有利于加快全面实施乡村振兴战略。
02
项目名称

揭阳市区西区污水处理厂二期扩容工程项目

责任单位
揭阳市揭东区住房和城乡建设局
建设内容

项目占地约13.54亩,建设规模为污水处理能力1.5万吨/天,扩建综合楼等污水处理及生产管理建构筑物,新建改良A2/O生化池、配水井及污泥回流泵房、二沉池、高效沉淀池、脱水机房及加药间、除臭设备、鼓风机房、配电间及机修间,新增紫外消毒设备,同步配套安装预处理设备。

计划投资
5994.1万元
建设期限
2022年6月一2023年6月
进展情况
目前该项目已完成前期手续,正在进行施工图设计。
该项目建成后将进一步有效改善磐东片区内河水质,切实解决污水直排入河问题,提高磐东北片区的污水收集处理率,提升现有排水系统收集和泄洪能力。
03
项目名称

玉湖镇坪上村Y837乡道扩建工程项目

责任单位
玉湖镇人民政府
建设内容

按照四级公路标准在该道路旧路基础上改造扩建长7.177公里的道路工程,并配套相应的排水、交安设施和绿化等。

计划投资
6467万元
建设期限
2022年6月一2022年12月
进展情况
已完成招投标工作,目前正在进行赔青工作,计划2022年6月开工建设。
该项目建成后将有力地改善区域出行条件,缓解地方交通压力,疏通过境货运交通,适应交通量增长的需要,对促进地方旅游事业的发展,改善投资环境起到积极有效的作用。
04
项目名称

月城镇榕江支流棉洋内河水污染综合治理工程

责任单位
月城镇人民政府
建设内容

对月城镇棉洋村下属新厅、前寮、东围、美围、溪头5个经济联合社共6条榕江支流进行底泥清淤与生态修复等。

计划投资
2298.89万元
建设期限
2022年4月—2022年10月
进展情况
项目于2022年4月开工建设,已投入697.34万元,占年度投资计划30.33%。完成河底泥量清理44677m³、占工程量的31.8%,清理岸边植被120米。
该项目建成后有助于推进棉洋内河清淤疏浚、生态修复,提升内河水质,改善人居环境,构建长效综合生态治理体系。
05
项目名称

县道X114 线锡场铁路跨线桥危桥改造工程

责任单位
揭阳市揭东区交通运输局
建设内容

采用高标环氧砂浆修补、湛注或封闭裂缝,对梁体、铰缝表面凿毛或凿除,粘贴碳纤维板(钢板)加固。灌注或封闭裂缝。对下部结构的立柱和盖梁表面凿毛或凿除,灌注或封闭裂缝;盖梁侧面及底面外包C40混凝土,立柱外包20CM混凝土;桥台表面凿毛或凿除,采用高标环氧砂浆修补、灌注或封闭裂缝。对桥面铺装凿除重做、刻槽,增设防水层;护栏表面凿毛或凿除,灌注或封闭裂缝,顶部改为钢管扶手,更换伸缩缝。更换橡胶板式支座和清理泄水孔。对桥面重划标线,引道增设波形护栏并重新制作桥名牌。

计划投资
1343.86万元
建设期限
2022年5月一2022年12月
进展情况
已投入资金110万元,占年度投资计划的8.19%,基本完成桥下违搭违建建筑物清理,正在对梁柱修补、加夹钢板,7一11号墩基础扩大加固,并对桥面铺装层进行凿除处理。
该项目建成后将给群众出行带来极大便利,保障群众出行安全。
06
项目名称
揭阳市龙颈灌区揭东子项目续建与节水配套工程(娥宫灌区)

责任单位
揭东区农业农村局
建设内容

改造娥宫灌区渠道总长度52.046KM;更新改造渠系建筑物194座(其中重建渡槽4座分水闸13座、排洪闸22座、节制闸5座、交通箱涵87座、人行桥61座,加固反虹涵2座);重建灌区管理房770㎡;配套灌区信息化工程建设,相应配备水情观测、计量、信息自动采集和通讯、办公自动化等设备;实施农业水价综合改革。

计划投资
11716.11万元
建设期限
2022年5月—2023年2月
进展情况
已投入520万元,占年度投资计划10.4%。目前正在进行清表清障工作。
该项目建成后能恢复设计灌溉面积,提高渠道灌溉系数,保障灌区农业生产和粮食安全。
07
项目名称
韩江粤东灌区续建配套与节水改造工程(北关灌区揭东片)

责任单位
揭东区农业农村局
建设内容

改造灌溉供水渠道8.977KM( 其中从半洋隧洞出口连接至铁路桥后至八支渠0.268KM,八支渠上段1.214KM,八支渠下段从省道S335至设计渠尾段长7.495KM);新建、重建、利用各类渠系建筑物共99座。

计划投资
10942万元
建设期限
2022年5月—2024年4月
进展情况
项目于5月28日开工建设,目前正在进行清表清障工作。
该项目建成后能恢复设计灌溉面积,提高渠道灌溉系数,保障灌区的农业生产和粮食安全。
民生保障工程项目
01
项目名称

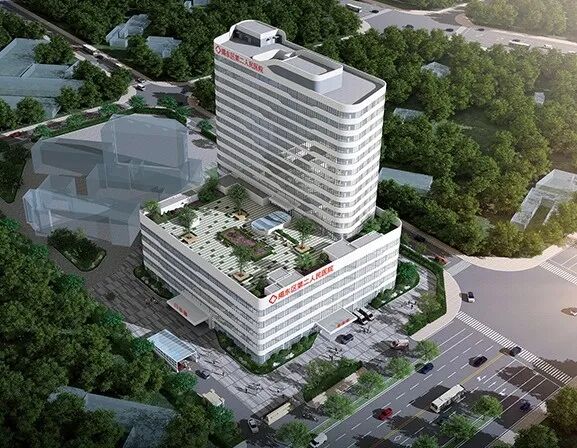

揭阳市揭东区第二人民医院扩建工程

责任单位
揭东区卫生健康局
建设内容

项目规划用地面积11603㎡,总建筑面积57049.47㎡,建设门诊综合楼一栋五层、住院综合楼一栋十七层(不含地下车库2层)、附属用房及大门等。

计划投资
31523.98万元
建设期限
2022年5月一2025年4月
进展情况
已投入资金2800万元,占计划投资8.88%,完成项目可研、立项、设计施工总承包(EPC)一体化和建设工程监理招标及合同签订等前期工作,正在抓紧开展项目建设规划许可证办理、施工图设计及审查、环评报告书和水土保持方案编制等工作。
该项目建成投入使用后 ,将增加病床600张,年可满足门诊50万人次,住院3万人次,进一步提升区域医疗救治和卫生保健能力,为推动揭东区医疗卫生事业发展,更好保障人民群众身体健康和生命安全提供优质高效服务。

相信

这些项目的相继动工

可以为城市发展注入更多活力

为群众幸福生活带来更多便利

一起期待吧~
