112个紧急项目如期送电!揭东供电局全力推进电网改造
来源:揭阳新闻网 发布时间:2020-06-18 15:54 浏览次数:255 【字体: 分享到:

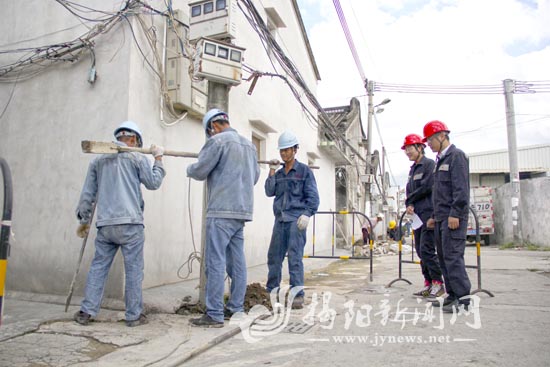

 曲溪街道接管区域的广源村土建施工场面。林 苑  摄


  “紧急项目什么时候能完成?改造项目什么时候能全面开工?”在5月的工作例会上,南方电网广东揭阳揭东供电局负责人询问了接管区域电网改造工作的进度。受新冠肺炎疫情影响,电网改造工作部分项目招投标进度、施工力量和物资到位时间严重滞后于原计划。“79个台区正在开展土建施工,其中50个台区已经进入电气安装阶段,今年第一批常规、紧急改造项目计划在下个月开工。”工程建设部党支部书记陈庆说。

  提升电力设施建设,改善民生,是揭东供电局党委念兹在兹的牵挂。

  如今,克服重重困难,把受新冠肺炎疫情影响的工期抢回来是关键。在这次会议上,该局党委发出号召,“不忘初心、牢记使命”“让党旗在农网改造一线高高飘扬,一定要把进度赶上来!”闻令而动,听令而行,相关党支部齐齐发动,紧盯时限,倒排工期,细化管控节点和标准,明确关键任务和关键负责人,确保项目安全保质保量完成。

  在接管区域2个片区、27个村上,各党支部筑起坚实堡垒。红色党徽,蓝色工装,传递着必胜的信念。

  107名党员,没有一个人迟疑、退缩,全部坚守在岗位上,紧急立项、特巡特维、抄表收费、核对电量、新建台架、电气安装……党员带领群众,挂图作战,分秒必争、全力以赴。

  工程建设部工作人员在踏勘过程中,也遇到了种种困难——“有的村道狭窄,甚至只容单人行走,电杆运输难上加难,怎么办?”“部分房子年久失修,安装沿墙街码、布线时导致墙体塌方,一些村民颇有微词,怎么办?”“立杆位置超出近期发布的城市规划红线,挖坑到底是按规划图纸还是按实际走向?”……面对挑战,揭东供电局党委作出决定,因时因势,精准施策,统筹推进紧急项目和改造项目开展。

  电杆运输难,就根据杆塔受力程度采取杆档缩距、材料降级、套车和人工搬运等方式运输;墙体塌方,就重新确定线路走廊走向;立杆位置不确定,就重新与市政、村委协商选址;村民对电表箱位置有顾虑,就派人做思想工作……

  党员服务队迎难而上,啃下硬骨头,为接管区域电网改造民生工程注入更多“暖色调”,一个个困难迎刃而解,一项项工作又继续飞速运转起来。

  毫不畏惧、绝不迟疑,揭东供电局党委将艰巨的改造使命扛在肩上。无论面临多大挑战和压力,让接管区域的群众用上“安全电、放心电、满意电”这一点始终不渝、毫不动摇。

  如今,数百名施工人员投入到电网改造中,他们身体力行,用行动彰显揭东电力速度。

  在接管改造的日日夜夜中,有配电运维人员昼夜值守,上门为用户登记造册;有抄核收人员抬着扶梯走街串巷,核对电量;有放弃休息的抢修人员随叫随到;有带病抱恙的服务人员坚守岗位办理银行代扣业务……这些默默无闻的人们,守护着万家灯火,点亮一个个村落的光明。

  一座座杆塔拔地而起,见证了一个个电力人的汗水;一条条红绿黄蓝色电线横亘不断,汇聚起一个个党员澎湃的热血。

  初心不忘,使命担当,众人在汗水和心血中见证电力基础设施一步步的完善。爱人者,人恒爱之,在施工过程中,许多群众纷纷表达温暖和善意。

  15日下午4点,寨一社区吴姨听着叮叮当当的表箱钉墙声,从屋子里端出一杯工夫茶:“兄弟,快喝杯茶解解渴,擦擦汗。”阿叔笑盈盈道:“哥们,今晚6点能用上你们南网的电么?”

  “能!阿姐阿哥你们尽管放一万个心,一会儿就能行!”

  “行!这下用电不再让人发愁了!”吴姨爽朗的笑声在门前回荡……

  6月30日,历时182天的112个紧急项目将落下帷幕,寨一等村落将率先完成接火送电工作。2020年度114个改造项目也将迎来全面开工,目前物资申购、施工组织等工作无缝衔接,力争年底前竣工投产。
